Wärmepumpe in Bayern 2026: Was Eigentümer von 120 bis 180 m² vor Angebot, Netzanschluss und KfW-458-Antrag wirklich kalkulieren müssen

5 Min. LesezeitZuletzt aktualisiert: 18.10.2026
Wärmepumpe an einem Einfamilienhaus in Bayern mit Fachplaner und Eigentümer auf dem Hof

Wer in Bayern eine Wärmepumpe plant, sollte nicht nur den Gerätekauf kalkulieren, sondern auch Heizlast, Vorlauftemperatur, Netzanschluss und Förderreihenfolge. Dieser Ratgeber zur Wärmepumpe Bayern ordnet die typischen Kostenkorridore 2026 fachlich ein und zeigt, wo Projekte im Bestand wirtschaftlich kippen können.

Inhaltsübersicht
  1. 01Warum die Wärmepumpe in Bayern 2026 anders kalkuliert werden muss als im Standardprospekt
  2. 02Kosten für eine Wärmepumpe in Bayern: realistische Spannen für Bestandshäuser 2026
  3. 03Was in bayerischen Angeboten enthalten sein muss: der Unterschied zwischen Gerätekauf und belastbarem Projekt
  4. 04KfW-458 in Bayern 2026: Förderlogik richtig lesen statt nur Prozentwerte vergleichen
  5. 05Netzanschluss, Zählerplatz und Elektrik: die oft unterschätzten Kostentreiber in Bayern
  6. 06Wirtschaftlichkeit in Bayern: Ab wann sich der Umstieg im Bestand rechnet
  7. 07Planungsreihenfolge für Bayern: so vermeiden Eigentümer die teuersten Fehler vor Auftrag und Montage

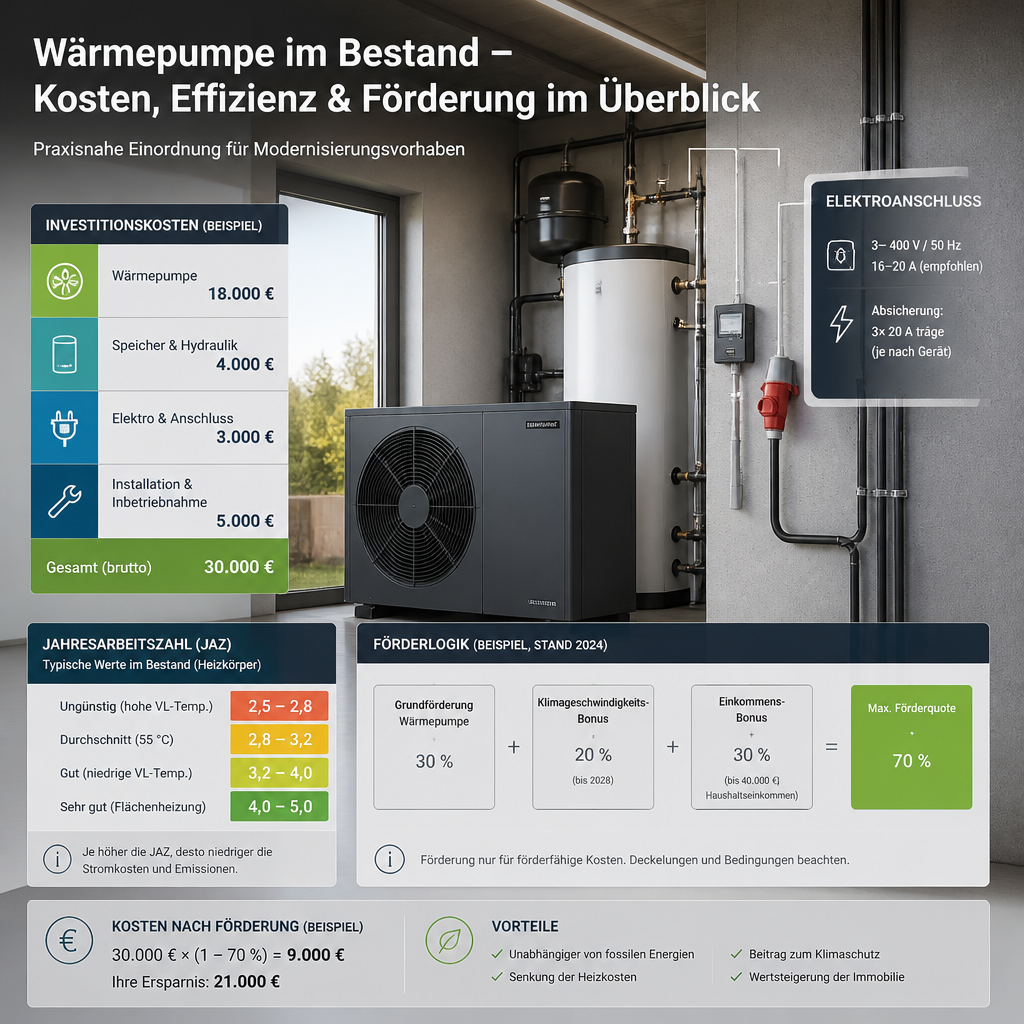

Infografik zu Kosten, JAZ und Netzanschluss einer Wärmepumpe in Bayern
Bei der Wärmepumpe in Bayern entscheiden nicht nur Gerätepreis und Förderung, sondern vor allem Heizlast, Elektrik und Vorlauftemperatur.
01

Warum die Wärmepumpe in Bayern 2026 anders kalkuliert werden muss als im Standardprospekt

Bayern ist für Wärmepumpen kein Sonderfall im physikalischen Sinn, aber in der Praxis oft ein Sonderfall bei Planung und Kosten. Viele Bestandsgebäude in Ober- und Niederbayern, Franken oder der Oberpfalz stammen aus Baujahren mit höherer Auslegung auf Vorlauftemperaturen von 55 bis 70 °C. Genau dort entscheidet sich, ob eine Luft-Wasser-Wärmepumpe mit moderatem Umbauaufwand auskommt oder ob zusätzliche Heizflächen, größere Puffervolumina oder ein teurerer hydraulischer Eingriff nötig werden.

Für Eigentümer von Einfamilienhäusern mit 120 bis 180 m² ist deshalb die erste Frage nicht die Marke, sondern die Systemfähigkeit des Hauses. Eine gut geplante Anlage kann bei einer Jahresarbeitszahl von etwa 3,2 bis 4,5 sehr wirtschaftlich laufen. Wird der Bestand jedoch mit zu hoher Vorlauftemperatur betrieben, sinkt die JAZ schnell unter 3,0, und die Stromkosten steigen deutlich. Schon 500 kWh Mehrverbrauch pro Jahr bei einem Strompreis von 30 bis 40 Cent je kWh bedeuten 150 bis 200 Euro Zusatzkosten, auf 15 Jahre betrachtet also mehrere tausend Euro.

Für Bayern kommt häufig ein regionaler Planungsaspekt hinzu

Einfamilienhäuser im ländlichen Raum haben oft genügend Platz für Außengeräte und eventuell auch für Erdbohrungen oder Außenaufstellungen, aber zugleich längere Leitungswege, ältere Verteilungen oder unklare Netzanschluss-Situationen. Wer im Vorfeld pauschal nur mit Gerätepreisen plant, unterschätzt die realen Gesamtinvestitionen schnell um 20 bis 35 Prozent.

  • Typischer Systemschlüssel: Heizlast statt reine Wohnfläche
  • Wirtschaftlich relevante Zielgröße: JAZ meist mindestens 3,0 bis 3,5 im Bestand
  • Kostenrisiko: Nebenarbeiten können den Angebotspreis um 5.000 bis 15.000 Euro verändern
02

Kosten für eine Wärmepumpe in Bayern: realistische Spannen für Bestandshäuser 2026

In Bayern liegen die Projektkosten für eine Luft-Wasser-Wärmepumpe im Bestands-EFH 2026 häufig im Bereich von etwa 28.000 bis 45.000 Euro brutto, wenn Heizkörper weiter genutzt werden können und keine gravierenden Sonderarbeiten anstehen. In einfacheren Fällen mit guter Hydraulik und wenig Umbau kann es darunter liegen; bei schwierigen Altbauten mit hoher Vorlauftemperatur, Elektro-Upgrade und Schallschutz steigt das Gesamtprojekt leicht auf 50.000 Euro oder mehr.

Eine Erdwärmepumpe liegt in der Regel höher. Für Sondenbohrungen, Genehmigungsaufwand und die stärkere Einbindung des Grundstücks müssen Eigentümer oft mit 35.000 bis 60.000 Euro oder mehr rechnen, je nach Boden, Bohrtiefe und regionalem Umfeld. In manchen Fällen ist sie im Betrieb effizienter, in der Investition aber deutlich anspruchsvoller. In Bayern ist deshalb nicht die Technikklasse allein entscheidend, sondern die Boden- und Grundstückssituation.

Rechenbeispiel

Ein Haus mit 160 m² benötigt nach Sanierungsstand vielleicht 15.000 kWh Wärme pro Jahr. Bei JAZ 3,5 braucht die Wärmepumpe dafür rund 4.285 kWh Strom. Bei 34 Cent pro kWh ergeben sich rund 1.457 Euro Stromkosten pro Jahr. Läuft die Anlage nur mit JAZ 2,8, steigt der Strombedarf auf rund 5.357 kWh und damit auf etwa 1.821 Euro. Der Unterschied von rund 364 Euro jährlich zeigt, warum die Auslegung in Bayern finanziell wichtiger ist als der reine Listenpreis.

  • Luft-Wasser-Wärmepumpe Bestand: grob 28.000 bis 45.000 Euro
  • Erdwärmepumpe: häufig 35.000 bis 60.000 Euro oder mehr
  • Stromkosten im Betrieb hängen stark von JAZ, Stromtarif und Heizlast ab
Passt eine Wärmepumpe zu Ihrem Haus?

In 3 Minuten kostenlose Ersteinschätzung.

Jetzt starten
03

Was in bayerischen Angeboten enthalten sein muss: der Unterschied zwischen Gerätekauf und belastbarem Projekt

Viele Angebote sehen zunächst günstig aus, enthalten aber nur den Kern der Wärmepumpe. Für eine seriöse Bewertung braucht der Eigentümer in Bayern jedoch eine vollständige Leistungsbeschreibung: Demontage der Altanlage, Einbindung in den Bestand, Anpassung der Hydraulik, Speicher, Regelung, Elektroarbeiten, Inbetriebnahme, hydraulischer Abgleich und idealerweise eine nachvollziehbare Schall- und Aufstellplanung. Fehlt einer dieser Punkte, entstehen Nachträge, die das Budget schnell sprengen.

Besonders wichtig ist die Heizlastberechnung nach DIN EN 12831 oder ein gleichwertig nachvollziehbares Verfahren. Für ein 140-m²-Haus in Bayern kann die Heizlast je nach Dämmstandard zwischen etwa 6 und 12 kW liegen. Wird pauschal zu groß dimensioniert, steigen Investition und Taktungsrisiko. Wird zu klein dimensioniert, läuft der elektrische Heizstab öfter mit, was die Betriebskosten erhöht. Schon 1.000 kWh Heizstabbetrieb pro Jahr können bei 30 bis 40 Cent Strompreis 300 bis 400 Euro Zusatzkosten verursachen.

Stolperfallen entstehen häufig auch an der Schnittstelle zum Elektrohandwerk. Ein alter Zählerschrank, fehlende Reserveplätze oder unklare Absicherung können einen dreistelligen bis niedrigen vierstelligen Zusatzaufwand auslösen. In Bayern ist außerdem bei Außenaufstellung auf Schall und Abstände zu achten, insbesondere in dichter bebauten Ortsteilen oder bei ungünstiger Nachbarschaftslage. Das ist nicht nur eine Genehmigungs-, sondern oft auch eine Konfliktfrage.

  • Pflichtbestandteile: Demontage, Hydraulik, Elektro, Inbetriebnahme, Abgleich
  • Heizlast im EFH oft etwa 6 bis 12 kW, je nach Gebäudezustand
  • Fehlende Elektro- oder Schallplanung verursacht häufig teure Nachträge
04

KfW-458 in Bayern 2026: Förderlogik richtig lesen statt nur Prozentwerte vergleichen

Die KfW-458-Förderung ist 2026 für private Eigentümer der zentrale Bundesbaustein bei der Heizungssanierung. Entscheidend ist die Logik: Förderfähig sind in der Regel nur Maßnahmen, die vor Auftrag sauber beantragt und fachlich vorbereitet wurden. Wer zu früh bestellt oder ohne saubere Unterlagen startet, riskiert Förderprobleme. Für Bayern gilt dasselbe wie bundesweit: Die Zuschusshöhe hängt nicht von der Region, sondern von den persönlichen und technischen Voraussetzungen ab.

Praktisch relevant ist deshalb nicht die absolute Förderhöhe als Werbeversprechen, sondern der realistische Eigenanteil nach Förderung. Beispiel: Kostet ein Projekt 38.000 Euro und liegt die rechnerische Förderung im individuellen Fall bei 30 Prozent, verbleiben 26.600 Euro Eigenanteil. Bei 40 Prozent sinkt der Eigenanteil auf 22.800 Euro. Wer zusätzlich über Einkommens- oder Effizienzkomponenten verfügt, kann rechnerisch weiter sinken, aber nur im Rahmen der jeweils geltenden KfW-Regeln und Deckelungen.

Für die Finanzplanung in Bayern ist wichtig

Fördermittel ersetzen keine saubere Liquiditätsplanung. Zwischen Beauftragung, Umsetzung und Auszahlung können Monate liegen. Eigentümer sollten also mindestens den vollen Rechnungsbetrag zwischenfinanzieren können, selbst wenn die Förderung später anteilig ausgezahlt wird. Das vermeidet Zeitdruck und schützt vor Kompromissen bei Qualität oder Ausführung.

  • KfW-458 erfordert in der Regel saubere Reihenfolge von Antrag, Auftrag und Umsetzung
  • Förderquote immer individuell prüfen, keine Pauschalannahmen
  • Zwischenfinanzierung für den vollen Rechnungsbetrag einplanen
05

Netzanschluss, Zählerplatz und Elektrik: die oft unterschätzten Kostentreiber in Bayern

Gerade in älteren bayerischen Einfamilienhäusern ist die Elektroinfrastruktur ein kritischer Punkt. Eine Wärmepumpe benötigt nicht zwangsläufig einen kompletten Hausanschlusswechsel, aber häufig Anpassungen am Zählerschrank, zusätzliche Absicherungen, Steuerleitungen oder die Prüfung von Sperrzeiten und Lastmanagement. Diese Arbeiten kosten je nach Ausgangslage oft 1.500 bis 5.000 Euro, in Einzelfällen auch mehr.

Wenn zusätzlich ein separater Wärmepumpentarif oder eine intelligente Steuerung vorgesehen ist, können Zählerkonzept und Verteilerschrank die Planung beeinflussen. Ein sauberer elektrischer Vorab-Check verhindert, dass die eigentliche Wärmepumpe zwar bestellt, aber nicht sofort in Betrieb genommen werden kann. Besonders bei Umrüstungen im laufenden Winterbetrieb ist das ein reales Risiko.

Für Bayern ist der Netzanschluss auch deshalb relevant, weil ländliche Anschlüsse in einzelnen Fällen andere Rückmeldezeiten oder technische Abstimmungen verlangen. Wer im Angebot keine klare Aussage zum Zählerplatz, zur Anschlussleistung und zu den erforderlichen Elektroarbeiten erhält, kauft ein Unsicherheitsrisiko mit. Fachlich sinnvoll ist daher ein Vor-Ort-Termin mit Heizungs- und Elektrofachbetrieb, bevor der Auftrag unterschrieben wird.

  • Elektro- und Zählerplatzanpassungen häufig 1.500 bis 5.000 Euro
  • Netzanschluss und Steuerung früh mitdenken
  • Vor-Ort-Prüfung vor Beauftragung verhindert Inbetriebnahmeverzug
06

Wirtschaftlichkeit in Bayern: Ab wann sich der Umstieg im Bestand rechnet

Die Amortisation einer Wärmepumpe hängt in Bayern stark vom bisherigen Energieträger ab. Beim Wechsel von alten Öl- oder Gasheizungen kann die jährliche Einsparung gegenüber dem fossilen Altbestand spürbar sein, aber sie ist nicht automatisch riesig. Wer bisher 2.200 bis 3.000 Liter Heizöl oder eine entsprechend hohe Gasmenge verbraucht hat, kann je nach Gebäudestandard und Stromtarif jährliche Betriebskosten im Bereich von ungefähr 1.300 bis 2.200 Euro für die Wärmepumpe erreichen. Die Differenz entscheidet über die Amortisationsdauer.

Ein belastbares Rechenbeispiel

Investition 40.000 Euro, Förderung 35 Prozent, Eigenanteil 26.000 Euro. Wenn die jährliche Energiekosteneinsparung gegenüber dem fossilen Bestand 900 Euro beträgt, liegt die einfache Amortisation bei knapp 29 Jahren. Beträgt die Einsparung 1.600 Euro, sinkt sie auf etwa 16 Jahre. Deshalb ist klar: Gute Dämmung, geringe Vorlauftemperatur und günstiger Stromtarif sind wirtschaftlich oft wichtiger als ein paar Prozentpunkte mehr Zuschuss.

In Bayern lohnt sich außerdem der Blick auf die Wärmepumpen-Photovoltaik-Kombination, jedoch nur sauber gerechnet. PV-Strom kann die Stromkosten senken, kompensiert aber keine falsch ausgelegte Anlage. Wenn die Wärmepumpe im Winter hauptsächlich Netzstrom nutzt, liegt der Nutzen vor allem in der Reduktion der Arbeitspreise im Jahresmittel. Eine PV-Anlage mit 8 bis 12 kWp kann einen Teil des Strombedarfs abdecken, die Heizsaison aber nicht vollständig. Die Wirtschaftlichkeit muss daher getrennt von der Heizungsentscheidung bewertet werden.

  • Einfache Amortisation oft 16 bis 29 Jahre je nach Einsparung
  • Besserer Gebäudestandard verkürzt die Rückzahlungszeit oft stärker als höhere Förderung
  • PV hilft beim Strompreis, ersetzt aber keine gute Auslegung
07

Planungsreihenfolge für Bayern: so vermeiden Eigentümer die teuersten Fehler vor Auftrag und Montage

Die sinnvollste Reihenfolge für die Wärmepumpe Bayern lautet

Erst Heizlast und Systemcheck, dann Angebotsvergleich, anschließend Förderlogik, dann Auftrag. Genau umgekehrt entstehen die teuersten Fehler. Wer zuerst ein vermeintlich günstiges Paket unterschreibt, merkt oft erst später, dass Speichergröße, Rohrnetz, Schallentkopplung oder Elektroarbeiten fehlen. Die Folge sind Nachträge oder ein technisch unterdimensioniertes System.

Ein zweiter Fehler ist die falsche Erwartung an Heizkörper. Viele bayerische Bestandsgebäude können mit bestehenden Radiatoren betrieben werden, aber nicht immer ohne Optimierung. Häufig reichen einzelne größere Heizkörper, ein hydraulischer Abgleich und eine moderate Anpassung der Heizkurve. Kostet diese Optimierung 2.000 bis 6.000 Euro, spart sie später jährlich mehrere hundert Euro Betriebskosten und erhöht die JAZ. Das ist oft wirtschaftlicher als ein Komplettaustausch der gesamten Wärmeverteilung.

Dritter Praxisfehler

Der Schallschutz wird erst nach dem Kauf bedacht. Gerade bei dichter Bebauung, Grenznähe oder Innenhöfen kann der Aufstellort den Unterschied machen. Ein ungünstiger Standort führt nicht nur zu Nachbarschaftskonflikten, sondern kann auch baurechtlich problematisch sein. Für Bayern ist daher eine Aufstellortprüfung vor Auftrag besonders wichtig, weil sich Grundstücksgrößen und Siedlungsstrukturen regional stark unterscheiden.

  • Reihenfolge: Heizlast -> Angebote -> Förderung -> Auftrag -> Umsetzung
  • Heizkörperoptimierung oft wirtschaftlicher als Komplettaustausch
  • Schall- und Aufstellortprüfung vor Vertragsabschluss
Passt eine Wärmepumpe zu Ihrem Haus?

In 3 Minuten eine kostenlose Ersteinschätzung erhalten.

Starten

Häufige Fragen

Wie viel kostet eine Wärmepumpe in Bayern 2026 im Einfamilienhaus realistisch?

Für Bestands-EFH in Bayern liegt eine Luft-Wasser-Wärmepumpe häufig bei etwa 28.000 bis 45.000 Euro brutto inklusive typischer Nebenarbeiten. Bei schwierigen Altbauten, Elektroanpassungen oder Schallschutz kann das Projekt auch über 50.000 Euro liegen. Erdwärme ist meist teurer, bietet aber unter passenden Bedingungen bessere Effizienz.

Worauf kommt es bei der KfW-458-Förderung in Bayern wirklich an?

Entscheidend ist nicht die Region Bayern, sondern die korrekte Förderlogik: Fachplanung, Antrag und Auftrag müssen in der richtigen Reihenfolge erfolgen, und die Maßnahme muss den technischen Vorgaben entsprechen. Für die Budgetplanung sollten Eigentümer außerdem die voraussichtliche Fördersumme nie fest einpreisen, bevor die KfW-Prüfung abgeschlossen ist.

Welche Jahresarbeitszahl ist für eine Wärmepumpe im bayerischen Bestand sinnvoll?

Im Bestand gilt eine JAZ von etwa 3,0 als untere wirtschaftliche Schwelle, besser sind oft 3,5 bis 4,5. Ob das erreichbar ist, hängt vor allem von Vorlauftemperatur, Heizflächen, Gebäudezustand und Auslegung ab. Eine gute Planung bringt meist mehr als ein teureres Gerät mit schlechter Systemanbindung.

Warum wird der Netzanschluss in Bayern bei Wärmepumpen oft unterschätzt?

Weil nicht nur das Außengerät zählt, sondern auch Zählerschrank, Absicherung, Leitungsführung und mögliche Steuertechnik. Diese Arbeiten kosten häufig 1.500 bis 5.000 Euro. Wer sie erst nach der Beauftragung entdeckt, riskiert Verzögerungen und Mehrkosten. Deshalb sollte der Elektrocheck vor Vertragsabschluss erfolgen.

Wärmepumpen-Check Redaktion
Zuletzt aktualisiert am 18.10.2026

Quellen & weiterführende Informationen

Passt zur Förderung

Regionale Ratgeber & Standorte

Bereit für den nächsten Schritt?

Kostenlose, unabhängige Ersteinschätzung für Ihr Objekt in Berlin oder Brandenburg — inklusive Förderprognose.

Fachplanung und Heizlastberechnung durch die TGA Planungsgesellschaft – mehr über unsere Ingenieure.
